Хороший вопрос: Как рассчитать срок ремонта квартиры

«Сколько дней займут работы? А нельзя ли побыстрее?» — эти вопросы задаёт каждый первый заказчик прорабу

Андрей Лямин-Бородин
Андрей Лямин-Бородин

8 июня 2017

Обновлено 16 авг. 2017

Постоянный автор Houzz. Руководитель интернет-сервиса заказа ремонта Rewedo.ru. С 2009 года запустил несколько проектов в области жилья и ремонтов. Являясь изначально не строителем, а финансовым аналитиком, досконально изучал рынок, нюансы ремонтов и все возможности контроля над ними - для успешного руководства бизнесом.

Заказчика, который торопит строителя, понять можно: снимать квартиру накладно, детям пора в школу в сентябре, наконец просто надоело ждать — хочется быстрее видеть результат. Но спешка хороша до тех пор, пока не нарушает технологические сроки проведения работ, не сбивает правильную последовательность. Объясняем «по дням», что за чем будут делать на объекте ваши строители, какие процессы могут идти параллельно, и почему ремонт не сделать быстрее, чем за оговоренный срок.
Хороший вопрос: Как рассчитать срок ремонта квартирыPaul Lu

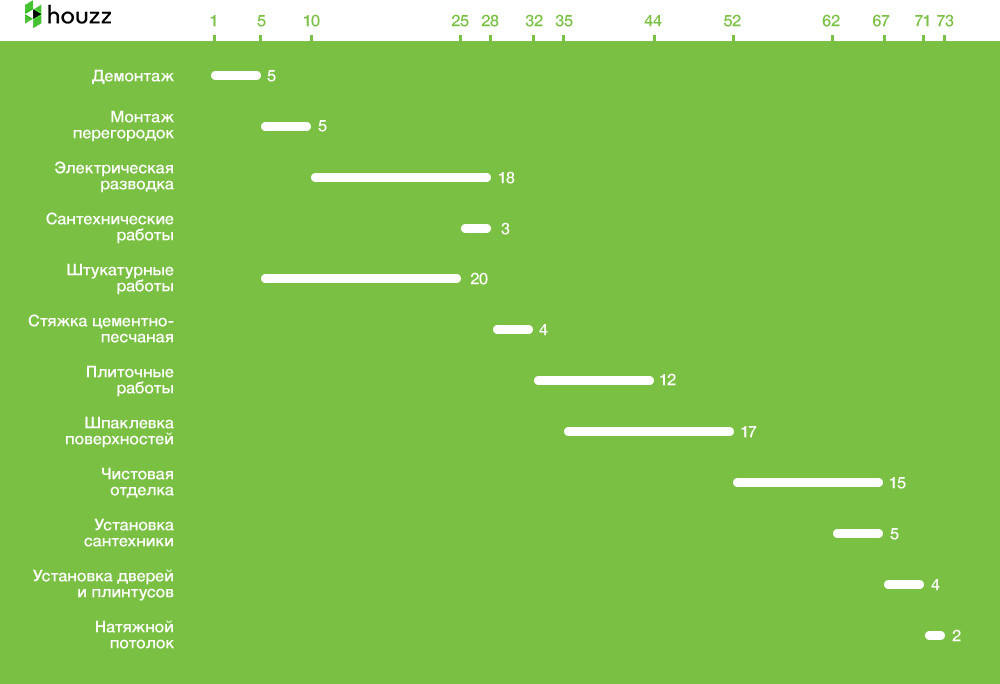

Декоративная штукатурка на основе высококачественной гашеной извести. Производство Италия. Данный материал можно наносить различными способами и получать множество фактур и рисунков.

20 дней + время на высыхание: штукатурные работы
Оштукатуривание позволяет выровнять стены и потолки, вывести плоскости и углы. Начинать штукатурить можно во время возведения перегородок. Это один из наиболее трудоёмких процессов, в двухкомнатной квартире площадью 70 кв.м он может занять до 20 дней. Значительно ускорить работу — до 2-3 дней — позволяет механизированный способ нанесения штукатурки.

Совет: Сначала нужно оштукатурить стены в тех помещениях, где последующие работы по стенам начнутся в первую очередь, потому что штукатурка должна высохнуть. В среднем на высыхание требуется 14-20 дней. Низкая температура и высокая влажность способны существенно увеличить этот срок. Чтобы немного ускорить процесс, можно использовать тепловые пушки.
Хороший вопрос: Как рассчитать срок ремонта квартиры
15-17 дней: шпаклёвка
Шпаклёвка стен и потолков — это последние «грязные» работы. Основная грязь образуется после шлифовки, которую нужно делать после каждого слоя шпаклёвки во всех комнатах, где планируется красить или оклеивать стены обоями. Под обои поверхность шпаклюют дважды, под покраску — трижды. Прежде чем наносить следующий слой, нужно дождаться высыхания предыдущего; каждый слой после высыхания шлифуют и грунтуют. Качественная шпаклёвка требует мастерства и точности, обычно за нее отвечает один из сотрудников бригады.

Важно: Прочие работы выполняют только после завершения грязных (укладки плитки и шпаклёвки) во всех помещениях квартиры.
Хороший вопрос: Как рассчитать срок ремонта квартирыOlga Karpova

Карпова Ольга

12-15 дней: чистовые отделочные работы
Сюда входят покраска стен, потолков и поклейка обоев, укладка напольных покрытий (кроме плитки). Чистовая отделка — «лицо ремонта»: то, что вы и ваши гости будут видеть, входя в квартиру. Ее качество зависит как от подготовительных работ, так и от аккуратности мастеров. Поскольку отделочные материалы существенно дороже черновых, то и цена ошибки гораздо выше. Поэтому на этом этапе особенно не советую торопить мастеров.
Хороший вопрос: Как рассчитать срок ремонта квартиры
3-5 дней: монтаж сантехники, кондиционеров, розеток и выключателей
После финишных покрытий устанавливают розетки, выключатели и сантехприборы. Начинать эти работы можно в последние дни предыдущего этапа, когда укладывают чистовой пол.
